项目概况:

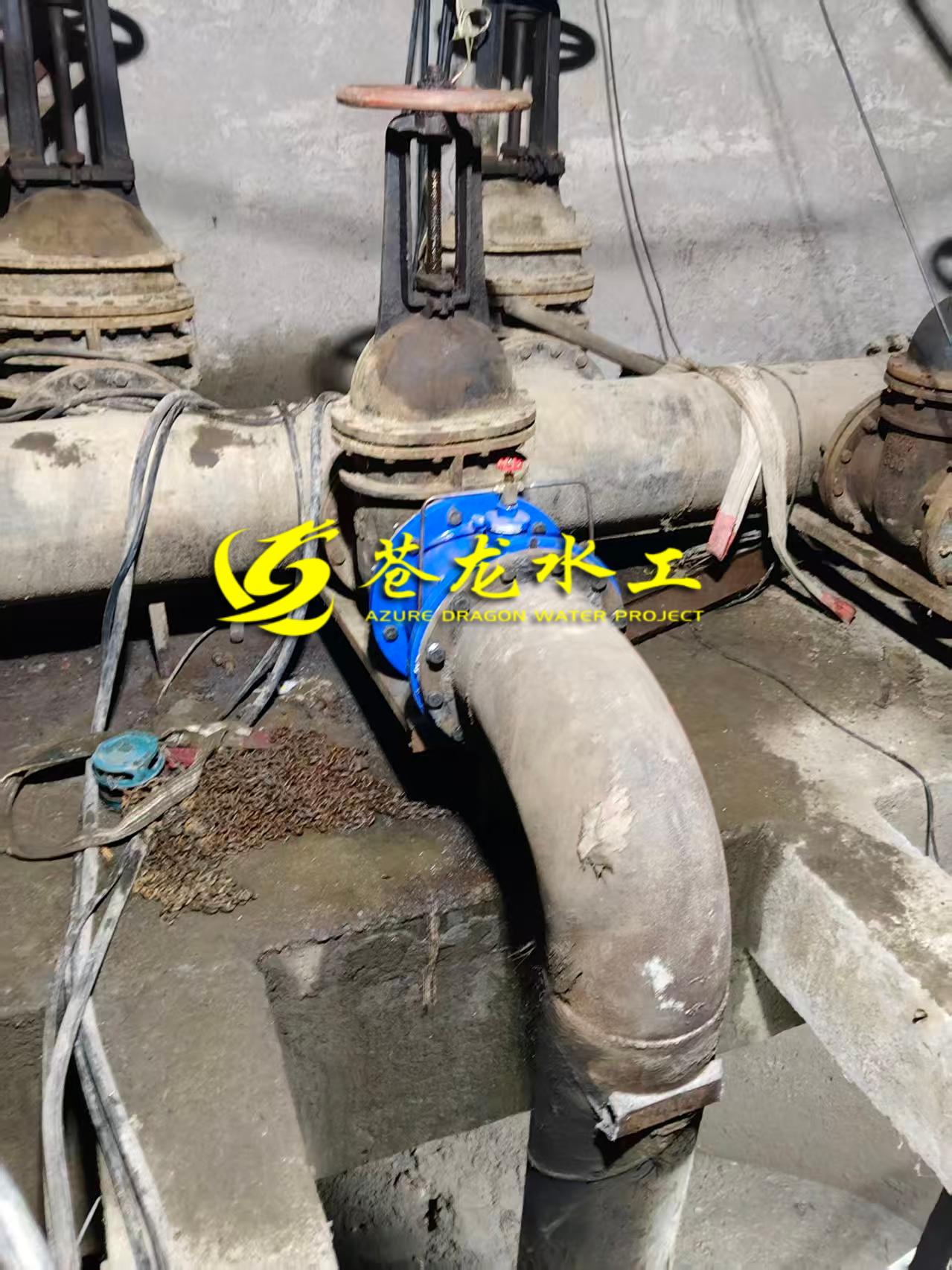

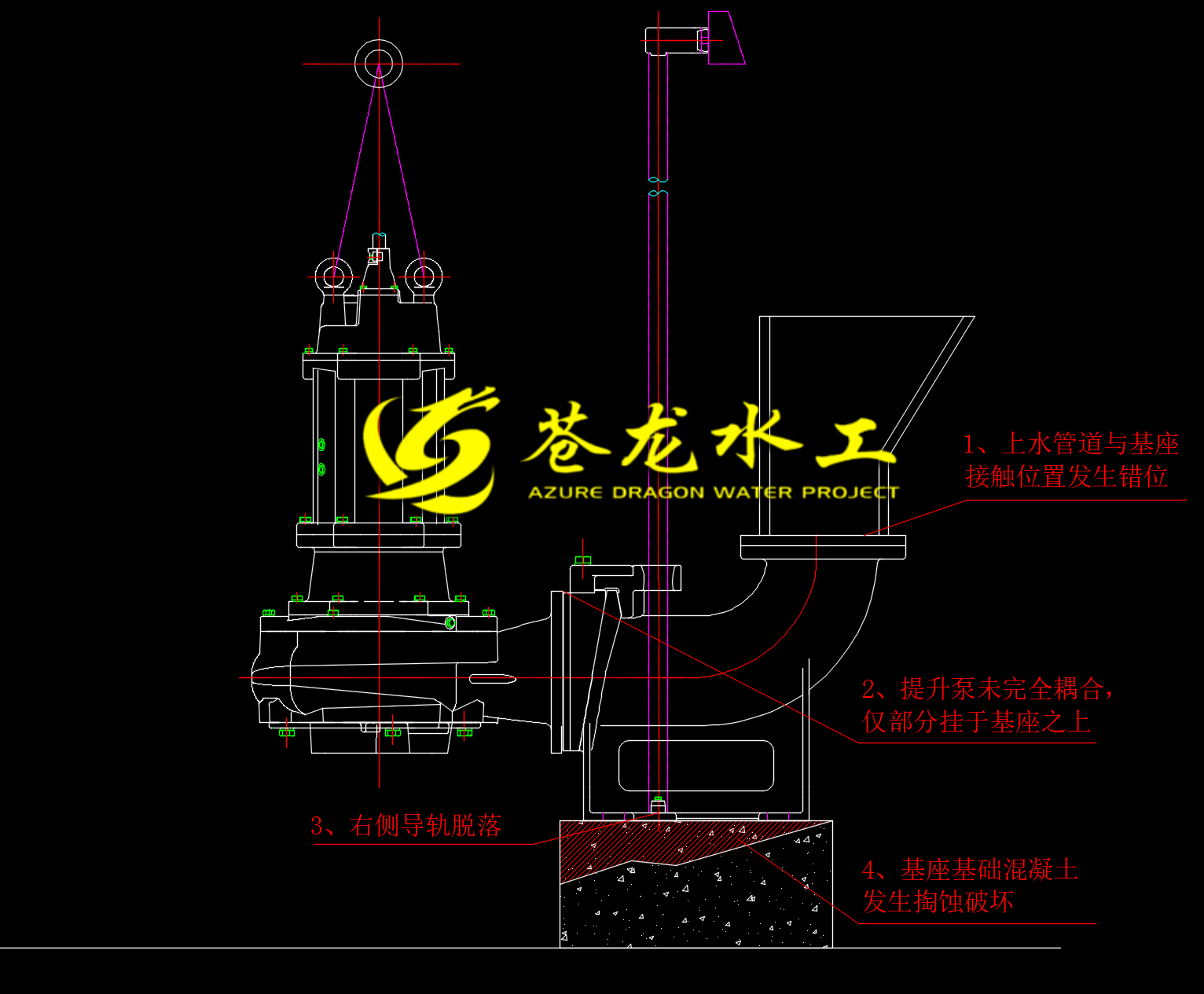

提升泵基座在长期运行过程中,由于受水流冲刷致使基座混凝土发生冲刷破坏。提升泵基座与上水管道连接位置法兰盘发生错位情况,错位尺寸约为5cm;
提升泵未完全耦合到位,仅部分挂于基座之上;提升泵右侧导轨底部脱离固定端,出现松动,左侧导轨相对较好;提升泵基座混凝土基础发生掏蚀破坏,基座出现松动情况。
施工难点:

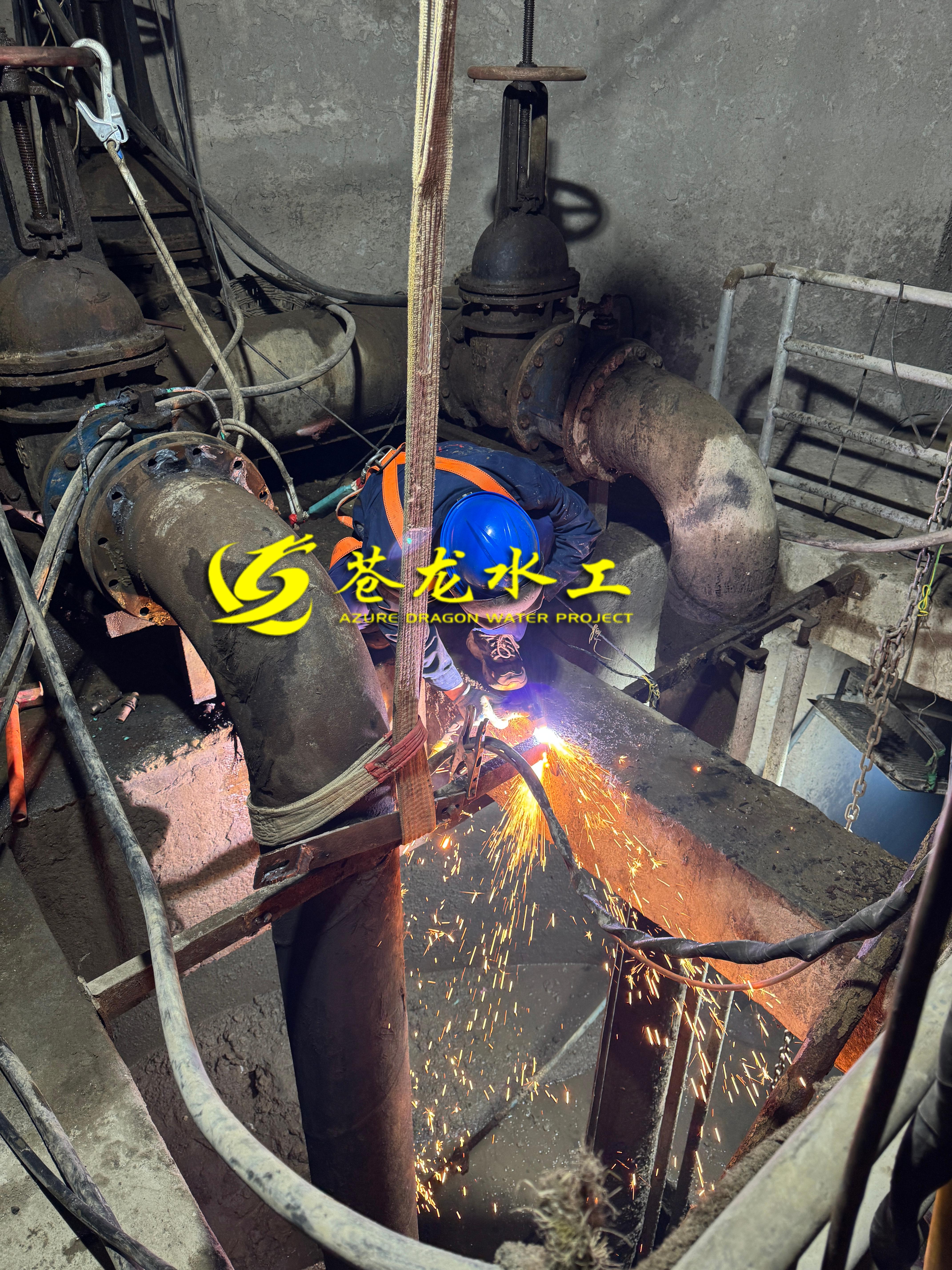

难点一:由于该泵站为污水厂厂前提升泵站,全天不能停产。旧机组的拆除和新基座的安装均需要在水下进行,作业难度大。

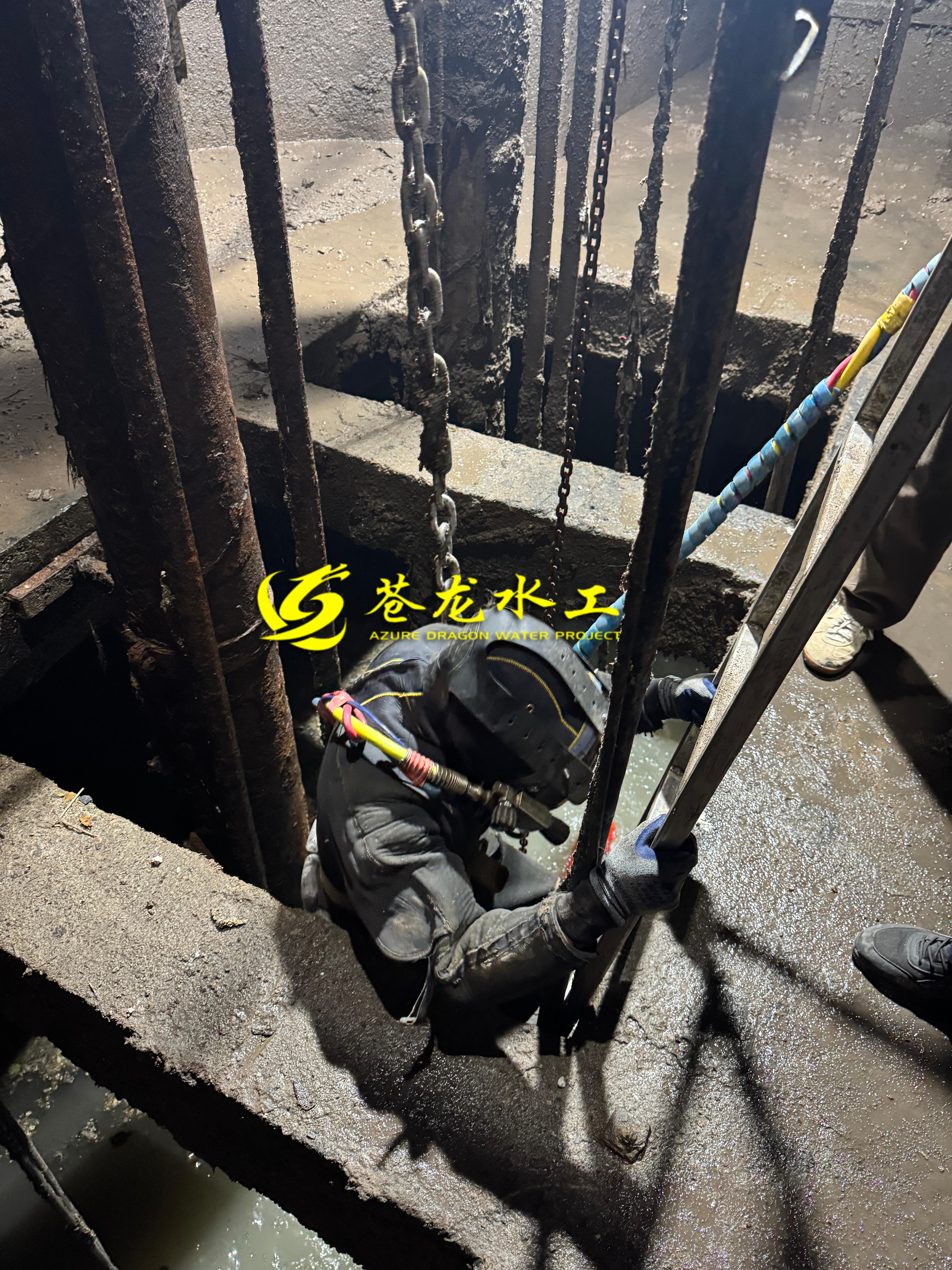

难点二:作业空间狭小,劳动卫生条件差。
作业环境恶劣,泵坑深约15m,场地狭窄,内部存在有毒易燃气体,底层作业平台及泵坑内均淤积有一层很厚污泥。
难点三:作业工序繁多,且大多为起吊、高空、临边、潜水等高风险作业。
虽然只是更换基座,但为完成此任务却需要包括拆除安装新导杆、拆除安装上水管、更换止回阀、水下清淤、泵坑扩底、水下凿除混凝土并清运、水下割除钢筋网、制作新机座钢基础、支座吊装、上水管焊接、水下支模,水下浇筑环氧树脂混凝土等众多工序;拆除安装均为起吊、临边等高风险作业,作业泵位于在运大型水泵中间,潜水作业风险高。
难点四:劳动强度大,精度要求高。
水下凿除混凝土劳动强度高,水下切割钢筋网对操作经验和技巧有很高要求,基座安装调平的同时需要确保上水管与止回阀精准对接,精度要求高。
